今年一季度如皋建工集团以饱满的精神状态开好局、起好步。近期,多个重点项目建设迎来新进展。

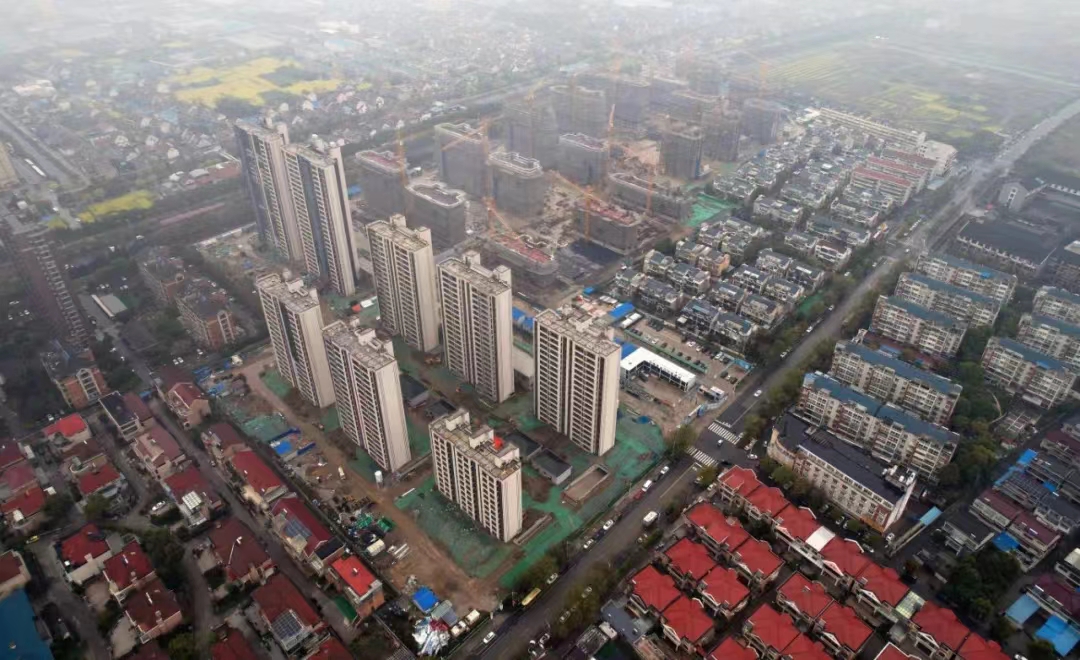

GJ2010-112#地块
安置房项目
目前进度:主体结构已完工,室外配套设施建设完成30%,强电系统土建部分施工完成70%,智能化系统施工完成10%,装修和装饰完成90%。
下阶段计划:4月份室外道路进场施工,强电电器元件进场安装,6月份户内装修收尾。

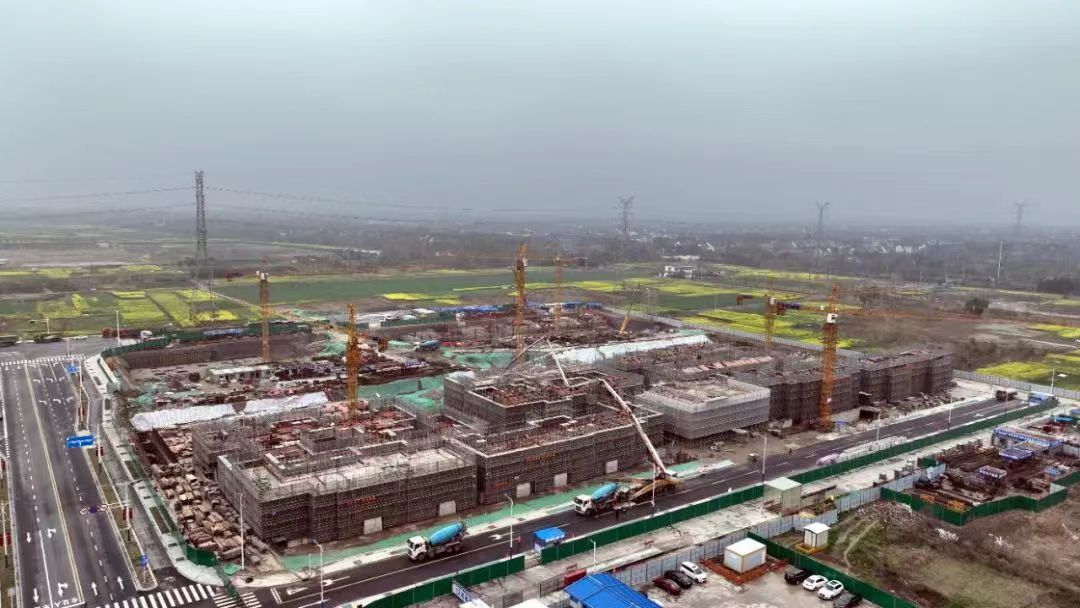

GXQ2020-141#、142#地块
新建普通商住楼项目
目前进度:首开区上部结构及第二批次销售区地下室结构施工完成50%;示范区售楼处主体已移交精装进场,样板间正在进行墙体砌筑。
下阶段计划:完成首开区上部结构施工,4月份完成第二批次销售区地下室正负零施工,5月份完成售楼处外幕墙及周边景观施工。

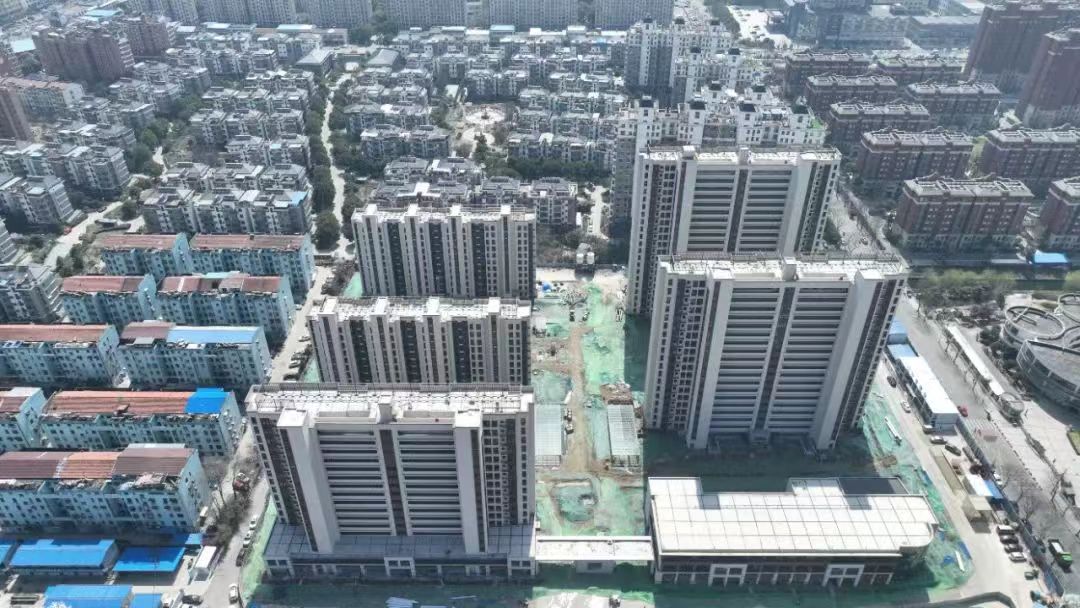

GJ2010-114#A地块
二期保障性住房工程
目前进度:正处于主体结构施工阶段,主体结构施工完成40%。下阶段计划:6月底前主体结构完成70%,封顶一栋,二次结构完成40%。

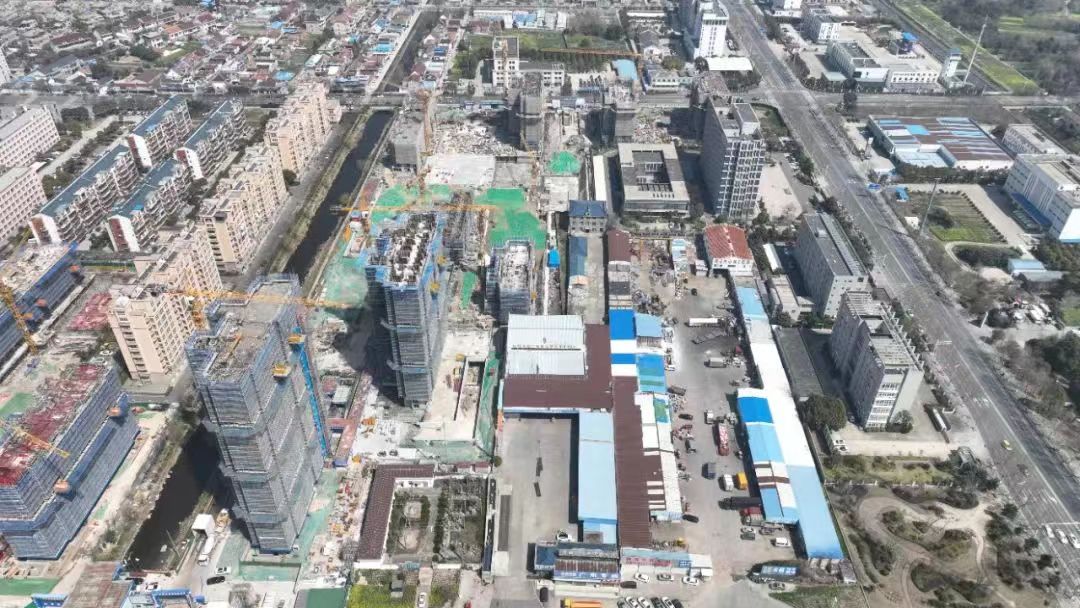

如皋市志颐花园
二期建设项目
目前进度:正处于主体结构施工阶段,主体结构施工完成50%。下阶段计划:6月底前主体结构完成80%,封顶三栋,二次结构完成50%。

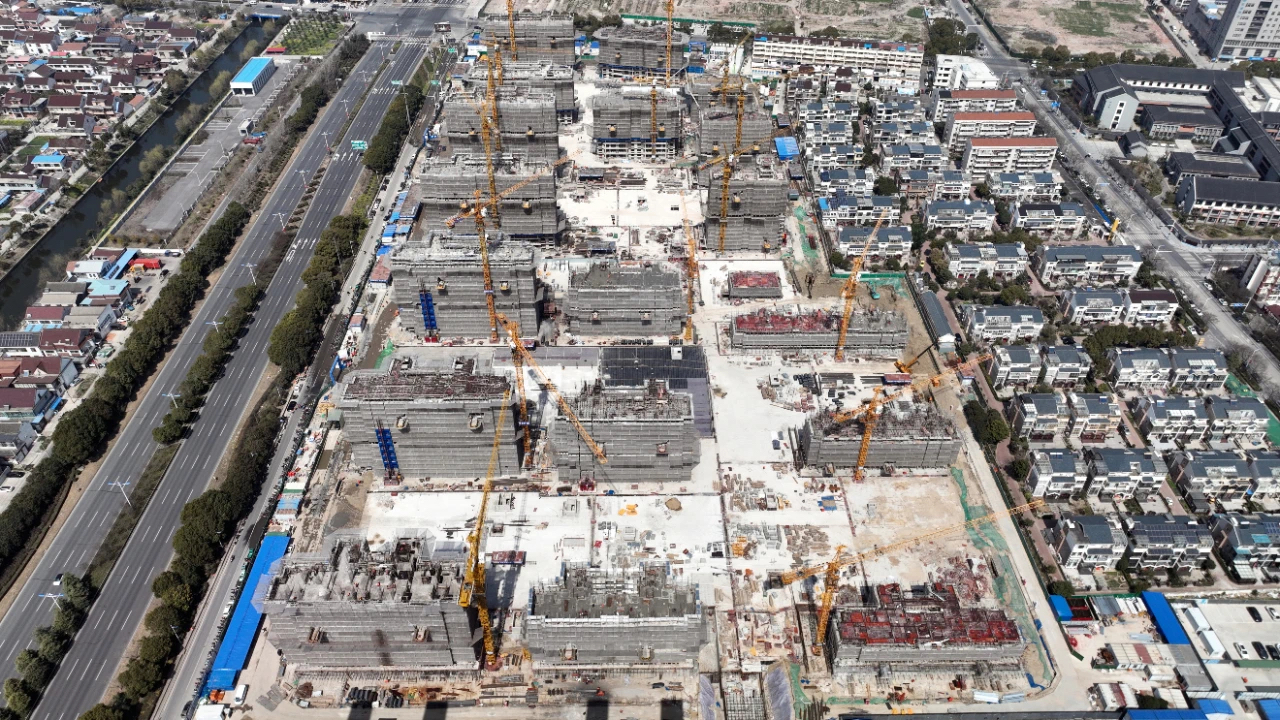

GJ2010-118#地块
新建普通商住楼项目
目前进度:主楼部分的主体结构施工完成50%,二次结构已启动,完成5%;车库部分的主体结构完成50%。下阶段计划:6月份主楼主体结构施工完成80%,二次结构完成70%,车库主体结构全部结束。

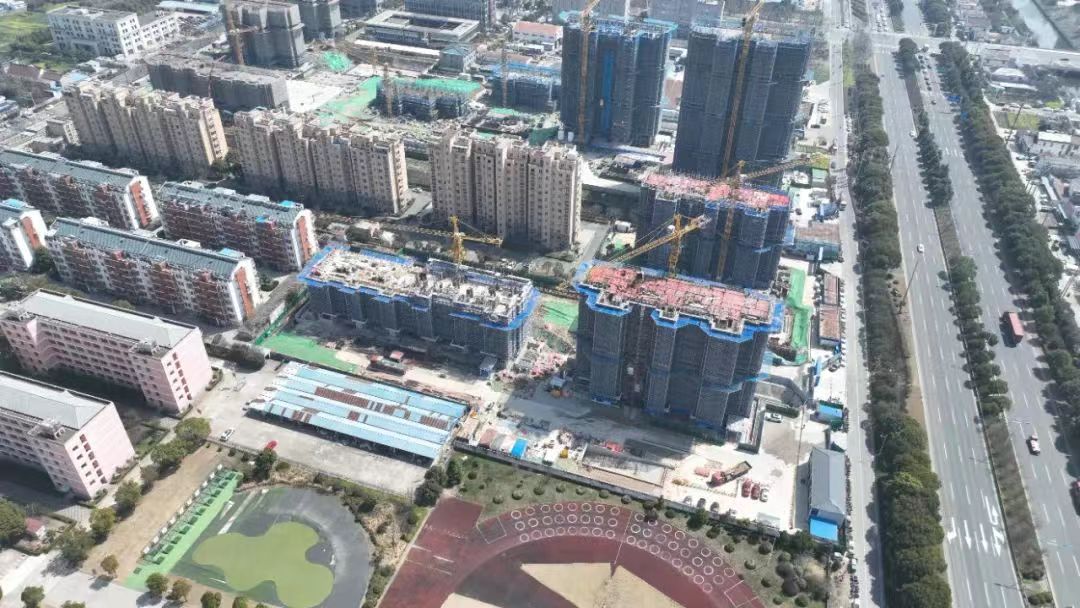

GJ2021-273#B1、B2、B3地块
安置房项目
目前进度:B1地块处于装修阶段,室内砌筑抹灰已完成,正在进行腻子、栏杆、门窗、机电管道、电梯安装施工,室外雨污水管道开挖完成80%;B2、B3地块主体结构平均施工至11层,二次结构已全面展开。
下阶段计划:B1地块室内腻子、栏杆、门窗等剩余工程全部完成,室外雨污水管、亮化、景观铺装等工程加快施工,确保8月份交付施工。B2、B3地块主体结构预计7月20日完成封顶, 9月底完成主体结构验收。

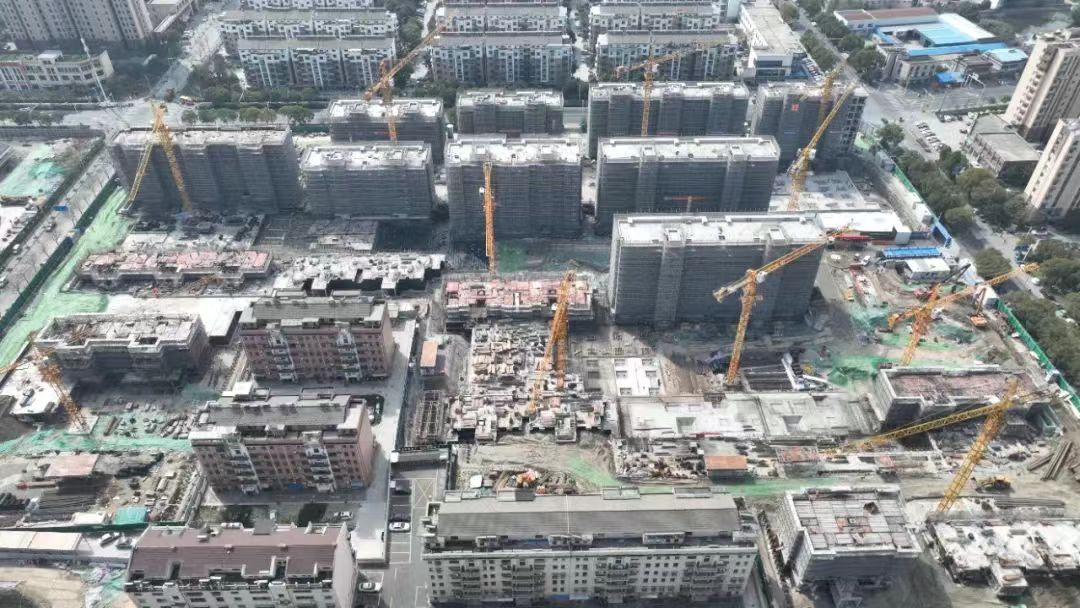

GJ2005-18#地块
房屋改造项目-商务酒店
目前进度:B栋楼的加固工作完成60%,装修和建设同步进行,15至19层装修以及二次砌筑工作完成80%,12至14层的导墙施工完成30%;机电安装方面,一次机电系统已进场,准备开始安装工作,拆除工作按计划进行,第三批拆除工作已完成50%;A栋的样板房建设接近尾声,已完成90%。
下阶段计划:6月底B栋楼装修完成;宴会厅土建工程完成,装修完成50%。
|
